一、初期与基础运营(2012-2019年)

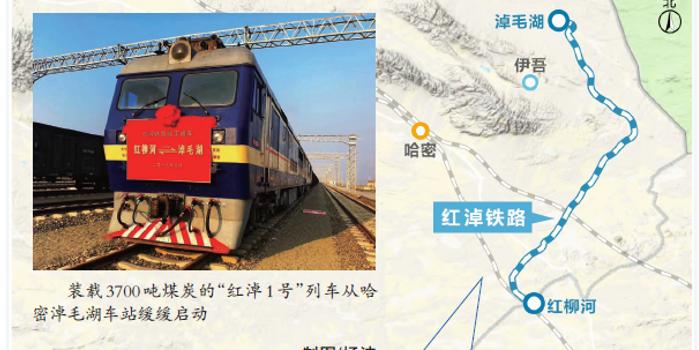

红淖铁路于2012年正式开工,2019年1月开通运营,结束了淖湖区域不通铁路的历史6914。初期运营阶段,铁路全长435.6公里,设计为内燃牵引单线铁路,主要承担淖湖、三塘湖矿区的煤炭外运任务,并连接兰新铁路形成“疆煤东运北通道”69。此时年运能约4000万吨,列车运行时速为60公里/小时,全程需耗时约12小时714

红淖铁路运营时间,红淖铁路运营时间表

三、联络线贯通与通道拓展(2024-2025年)
2024年1月,将淖铁路(将庙-淖湖)开通运营,与红淖铁路、兰新铁路形成东疆铁路环线,串联准东、三塘湖、淖湖三大煤炭,使红淖铁路成为连接北疆煤炭资源与内地市场的枢纽1318。2025年2月9日,临哈铁路-红淖铁路联络线正式通车,全长6.159公里,标志着红淖铁路从单一依赖兰新铁路升级为兰新线、临哈线双通道并行1212。至此,新疆东部煤炭可通过更短路径直达西北、华北地区,兰新铁路的运输压力显著缓解412

红淖铁路运营时间,红淖铁路运营时间表

二、电气化改造与运能升级(2022-2024年)
为提升运力效率,2022年6月红淖铁路启动电气化改造工程,包括铺设420公里接触网、6座牵引变电所等关键设施914。2024年9月27日,电气化工程正式投用,铁路运能提升至6000万吨/年,列车时速增至80公里/小时,全程运行时间缩短至约10小时71415。此次改造解决了内燃机车与电力机车频繁转换的问题,进一步降低运输成本与能耗1114

红淖铁路运营时间,红淖铁路运营时间表

四、运量突破与效能释放(2024年至今)
电气化与联络线贯通的双重驱动下,红淖铁路运量持续攀升。2024年上半年货运量突破1000万吨,超过2023年全年总量;同年10月6日单日始发列车达20列,刷新历史纪录111719。至2025年1月,红淖铁路单月运量达277万吨,其中煤炭运输138.12万吨,同比增长9.37%6。2025年3月,单日始发列车增至16列,煤炭储运单日发运量突破10列,运能性提升300%317]。

红淖铁路运营时间,红淖铁路运营时间表

红淖铁路的运营时间轴不仅体现其从区域铁路到能源动脉的转变,更反映出新疆在优化能源运输、保障能源安全中的地位。未来随着临哈铁路双线电气化工程,其作为“疆煤外运万吨重载铁路北部新通道”的作用将进一步化818

红淖铁路运营时间,红淖铁路运营时间表

红淖铁路运营时间可追溯至其阶段与后续升级改造过程。该铁路作为新疆“疆煤外运”的关键通道,其运营时间轴与运力提升密切相关,具体可分为四个阶段:

相关问答


国投交通入股广汇能源旗下红淖铁路
答:红淖铁路即红柳河至淖毛湖铁路项目,是红淖三铁路的一期工程,线路总长428公里,今年年底完工,2014年正式投入运营。红淖三铁路是新疆目前投资额最大、线路最长、标准最高的地方专用铁路,设计近、远期输送能力分别为6000万吨和15000万吨。广汇能源表示,此次合作的背景在于国投交通主导控股投资建设并运营北翼出疆铁路通道,而广汇能源也
班车客流统计
企业回答:专业数据查询平台,具备查区域,查场景,查品牌,查客群,做对比等线下大数据智能查询分析功能,囊括全国36000+品牌全生命周期,提供区域客群精准画像,同区域竞品重叠客群对比等。
铁路建设项目怪相民资亟待进入审批慢政府主导回应少
答:“民资还是愿意进入能带来经济效益的项目。”发改委综合运输研究所研究员董焰对记者表示。事实上,铁路建设的高风险和收益不确定性,与其巨大的投资额度和回报时间基本不成正比。此外,民资在铁路运营中话语权的缺失更是达摩克利斯之剑,因此吸引民资入铁的措施还有待细化。话语权之争 在红淖铁路建设如...

抱歉,评论功能暂时关闭!
